贵州金元织金项目六个标志性建筑全部到顶

  • 作者:江婷婷
  • 发布时间:2024-11-24 12:39:12

11月22日,国家电投贵州金元织金“上大压小”异地改建项目(2×660兆瓦)1号冷却塔顺利封顶。截至目前,该项目的主厂房、1号锅炉、2号锅炉、烟囱、1号冷却塔、2号冷却塔六个标志性建筑已全部顺利到顶。

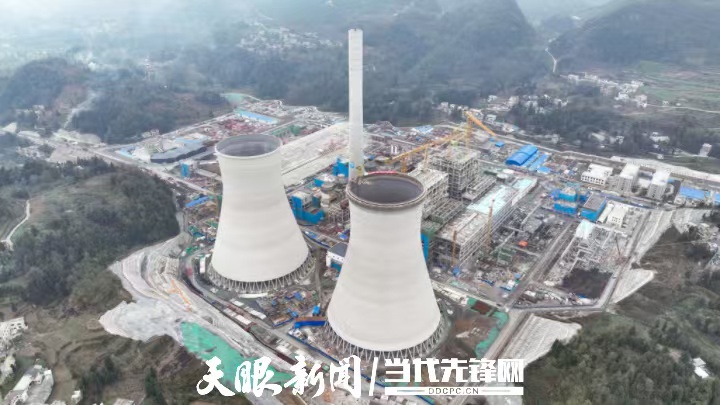

贵州金元织金“上大压小”异地改建项目(叶鹏/摄)

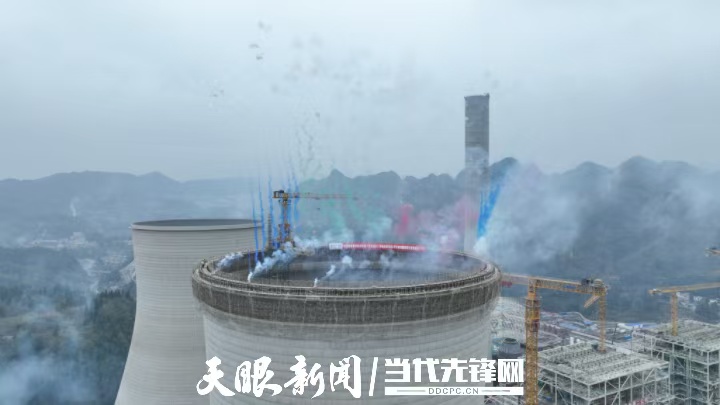

1号冷却塔2024年6月25日启动环梁浇筑工作,历经151天的紧张施工,在寒冬到来之前圆满封顶,有效降低了高处作业的安全风险。


自2023年8月23日主厂房第一罐混凝土浇筑以来,该项目始终坚持高起点谋划、高标准定位、高质量推进,在400多个施工的日夜里,克服了雨雪、寒冻、高温等诸多不利因素,积极调整施工计划,合理调配资源,强化现场管控,抓好文明施工,全面做好“人、机、环、管”四方面管控,确保工程按照既定计划顺利完成。



1号冷却塔(李仲翰/摄)


接下来,织金清洁能源公司将紧紧围绕化学制水、厂用电受电、锅炉水压试验三个重要节点目标,同步推进工程建设和生产准备工作,为项目2025年顺利投产发电拉满工程“进度条”。


贵州日报天眼新闻记者 江婷婷

编辑 管云 李雪雪
